施工技(jì )術 | 外牆保溫施工作業技(jì )術要點分享

發布時間:2023-11-17   浏覽次數:418

建築保溫是減少建築物室内熱量向室外散發的措施,主要從建築外圍護結構上采取措施。外牆保溫根據保溫材料的位置,可以分為外牆外保溫、外牆内保溫及夾芯保溫三種形式,其中外牆内保溫、外牆外保溫是目前較為常用的兩種方式。外牆内保溫因占用室内空間,且難以避免的冷熱橋效應等因素,加之很多業主收房後鏟掉,實際上最終是無保溫效果,因此項目多選擇做外牆外保溫做法。下面主要分享外牆外保溫做法



外牆外保溫,是将保溫隔熱體系置于外牆外側,使建築達到保溫的施工方法。根據地理區位節能計算需要,采用的材質有保溫砂漿、保溫闆等。本文主要讨論保溫闆施工工藝。



常見的塗料外牆保溫闆做法如下:

  1. 1. 15厚聚合物水泥防水砂漿找平

  2. 2. 石墨聚苯闆保溫層(以石墨聚苯闆為例),配套膠粘劑粘貼,輔錨栓固定

  3. 3. 5厚抹面膠漿,壓入耐堿玻纖網一層

  4. 4. 挂柔性耐水膩子

  5. 5. 塗料飾面



外保溫做法其優點是:不占用室内淨空,保溫效果好;保溫層整體包裹在外圍護結構外側,能夠保護主體結構,延長建築物的壽命,保溫效果較佳,能夠消除内保溫做法産生的冷熱橋問題,也就是消除了室内裝修結露黴變現象,改善居住體驗。

缺點是:因保溫層在牆體外側,施工難度大,特别是高層,施工工藝要求高,對于外牆漆施工亦有影響,基層處理不當易造成後期牆面開裂脫落等質量風險;同時平整度達不到要求,會對外牆漆呈現觀感造成影響,出現真石漆見光死現象。因此施工過程應注意嚴格按相關技(jì )術要求施工,并做好施工過程及驗收管控。





一、施工前準備



保溫工程施工前應由施工單位編制專項施工方案,提報監理及甲方審批,施工過程需嚴格執行既定施工方案,确保施工質量。



1. 工藝流程

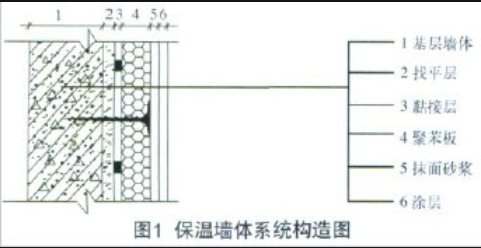

基層處理 ——吊線——配粘結劑——粘貼聚苯闆——錨固件安裝——抺底層罩面砂漿——壓入網格布——抺面層罩面砂漿



2.樣闆先行

外保溫工程正式開始前應現場做工法樣闆,做到樣闆引路。



(1). 大面積施工前施工單位必須在現場設置外保溫工程工法樣闆,做到樣闆引路。

(2). 項目技(jì )術負責人應結合專項方案和實體樣闆對施工管理人員、班組長、作業人員進行技(jì )術交底,交底時應保留簽字手續。

(3). 工法樣闆便于理解施工工序、作業要點等。

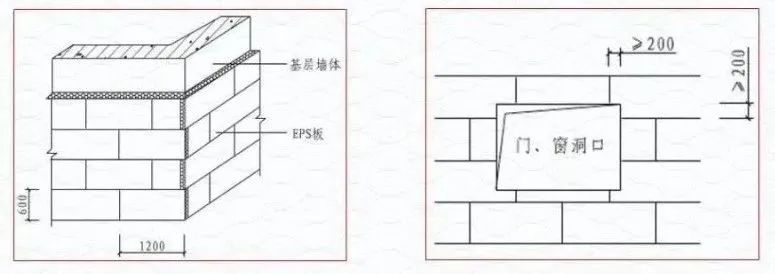

  1. 3.png

  2.



3.材料準備



4.排版圖

與砌築工程一樣,施工前應做保溫闆排版圖指導上牆施工。注意牆角保溫闆應交錯互鎖,門窗洞口四角應采用整塊保溫闆切割成型,不得拼接,保溫闆接縫應離角部至少200mm。





 二、施工工藝要點

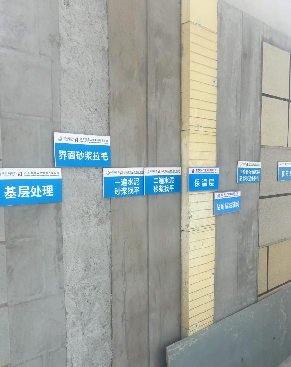

1.基層處理

根據設計做法,防水砂漿找平層驗收合格後方可開始做保溫層。基層平整度應控制在4mm/2m以内,且要求基層應清潔、無油污、脫模劑等妨礙保溫闆粘貼效果的附着物;同時對于基層空鼓、凸起、疏松部位應剔鑿找平處理。基層幹燥度應滿足相關要求,一般基層防水砂漿刷完後需經過一周左右的保養期,使基層砂漿濕度不應高于周圍環境濕度,避免後期泛潮泛堿。

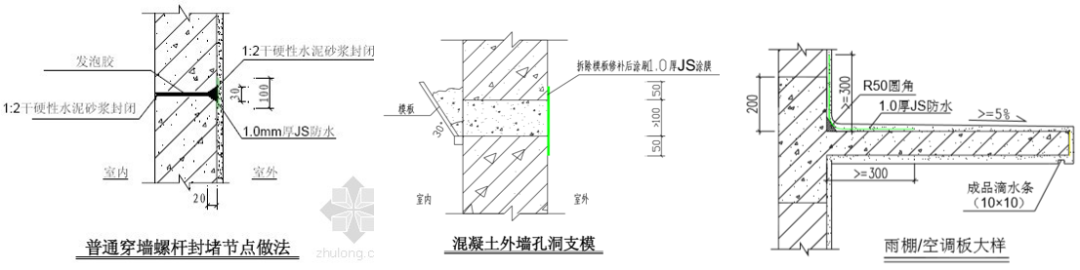

 特别注意,混凝土外牆對拉螺杆栓眼應封堵密實并做防水處理。






(1)外牆穿牆螺杆孔及連牆件采用發泡聚氨酯或膨脹水泥砂漿堵塞嚴實,外側塗刷JS防水塗料。

(2)懸挑層工字鋼及連牆件拆除後用微膨脹混凝土修補,塗刷1mm厚JS防水塗料。

(3)雨棚空調闆及與牆體垂直的外挑造型闆根部每一邊塗刷300mm1mm厚JS防水塗料。



2. 吊線

根據建築立面設計和外牆保溫要求,在門窗口處彈水平、垂直控制線,包括伸縮縫、裝飾線等。在牆體轉角互相垂直的牆面上及其它必要處挂垂直基準鋼絲線,然後在貼每一塊保溫闆時拉橫線,以控制保溫闆的垂直度和平整度。


3.配粘結劑

配制粘結專用砂漿應專人負責,嚴格計量,用攪拌機充分攪拌均勻,每次配好的膠粘砂漿應在60分鍾内用完。配好的料注意防曬避風,以免水分蒸發過快,如使用過程當中出現過幹現象可适量加水稀釋。



4.粘貼聚苯闆

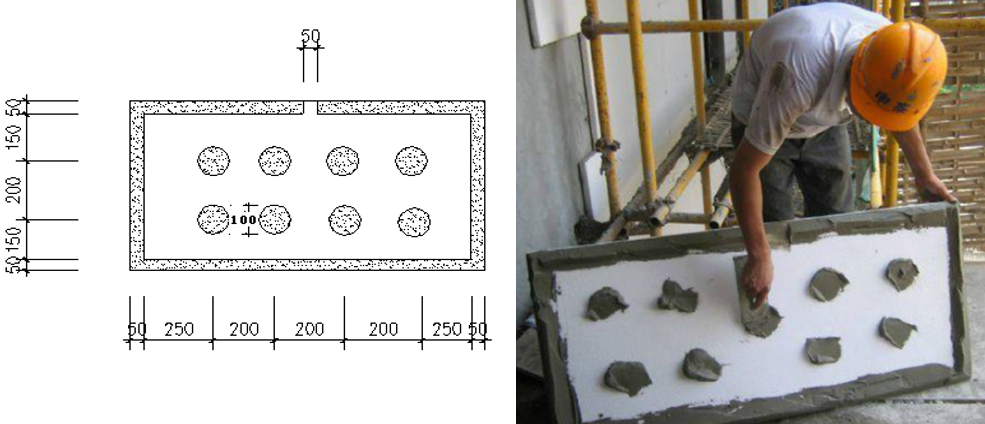

用鐵抹子首先沿聚苯闆平面周邊塗抹配制好的膠粘砂漿,寬度50mm左右,厚10mm左右,側面留50*50mm寬排氣口,而後在闆的中間部位均勻布置粘接點,每點直徑100mm,漿厚10mm,中心距離200mm。使用非标準闆時長寬每200mm設一個粘接點。必須保證保溫闆與基層粘接面積不小于40%。聚苯闆抹完膠粘砂漿後應立即平貼在基層牆體上輕輕滑動就位,粘貼聚苯闆時闆與闆之間要相互擠緊,每貼完一塊闆後及時清理擠出的膠粘砂漿。保溫闆應按順砌方式粘貼,豎縫應逐行錯縫,粘接牢固,不得有松動和空鼓。




施工期間随時檢查保溫層平整度、垂直度,粘貼牢固後如發現有接縫不平的現象立即用打磨抹子打磨,磨平後用刷子将聚苯闆碎屑清理幹淨。

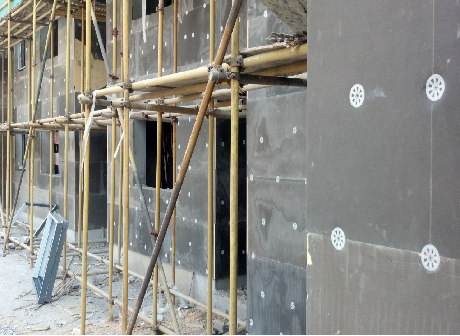

5.錨固件安裝

錨固件作為輔助固定措施,是對聚苯闆粘貼牢固性的必要補充。在聚苯闆粘貼牢固後24小時内安裝錨固件,用量不宜少于6個/m2,高層建築因風壓較大宜增加至8~10個/㎡,陽角、檐口、門窗洞口部位适當加密。為保證錨固效果,錨釘在外維護牆體内應有一定的錨固深度,一般不宜小于5公分。








6.防護面層

聚苯闆粘貼錨固牢固後,接下來需要對保溫闆進行面層防護。即首先刷底層罩面砂漿,而後壓入一層耐堿玻纖網,最後采用刮一層柔性耐水膩子,完活即可進入下一步外牆漆分項工程施工。



在此工序施工中,應注意以下事項:

  1. (1)應保證保溫闆的粘貼質量,不得有松動和空鼓,平整度及垂直度滿足規範要求。

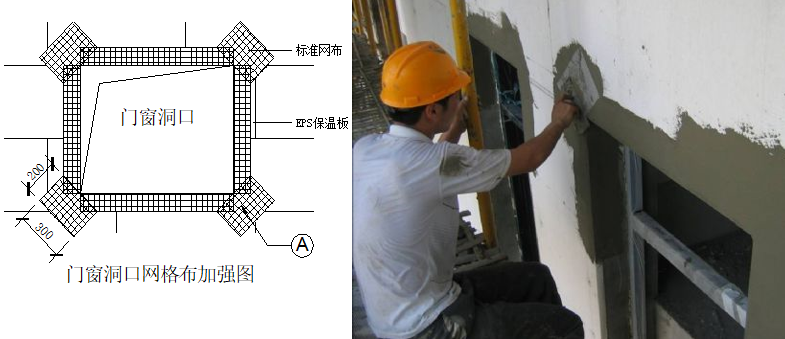

  2. (2)耐堿玻纖網格布應自上而下橫向鋪設,壓粘密實平整;在刷大牆面膠漿前,應将所有翻包的網格布用防護砂漿固定在保溫闆表面,窗口四周處同時需要45°斜向加強網。


  1. (3)在刷完底層膠漿後,應及時将耐堿玻纖網格布壓入膠漿中,并将由網格布中擠出的膠漿抹平,使得網格布充分地被防護砂漿所包裹。

  2. (4)再次進行平整度垂直度檢查,為後一道外牆漆工序施工打好基礎。
